Project

General

Profile

Gantt

Filters

Zoom in Zoom out « October | December »

months from Apply Clear

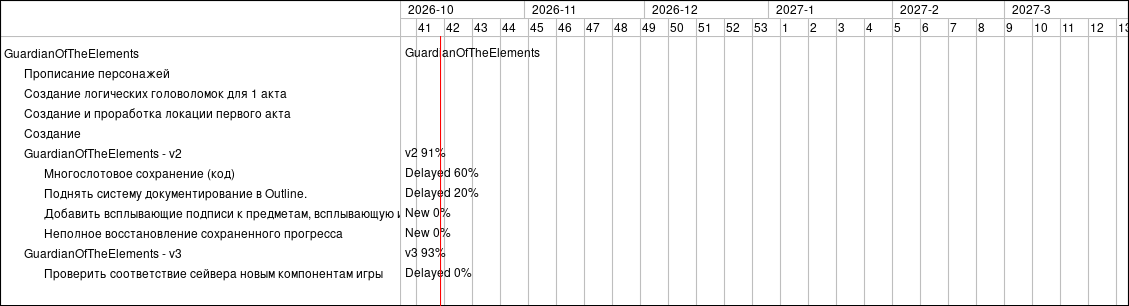

Feature #32: Прописание персонажей
Feature #33: Создание логических головоломок для 1 акта
Feature #34: Создание и проработка локации первого акта
Feature #68: Создание
Feature #40: Многослотовое сохранение (код)
Feature #51: Поднять систему документирование в Outline.
Feature #65: Добавить всплывающие подписи к предметам, всплывающую информацию о предмете.
Bug #80: Неполное восстановление сохраненного прогресса
Feature #90: Проверить соответствие сейвера новым компонентам игры

Status

In Progress
In Progress
In Progress
New
Delayed
Delayed
New
New
Delayed

Priority

Normal
Normal
Normal
Normal
Normal
High
Normal
High
Normal

Updated

12/10/2024 04:41 PM
12/10/2024 04:40 PM
12/10/2024 04:42 PM
05/18/2025 04:28 AM
12/19/2025 03:33 AM
06/21/2025 03:23 PM
05/17/2025 01:09 PM
06/21/2025 01:49 PM
01/17/2026 08:41 AM


45
46
47
48
49
50
51
52
53
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
GuardianOfTheElements
v2 91%
Delayed 60%
Delayed 20%
New 0%
New 0%
v3 93%
Delayed 0%
